Budowa za 870 milionów złotych dotarła do półmetka. Finał pod koniec 2018 roku

fot. Fortum

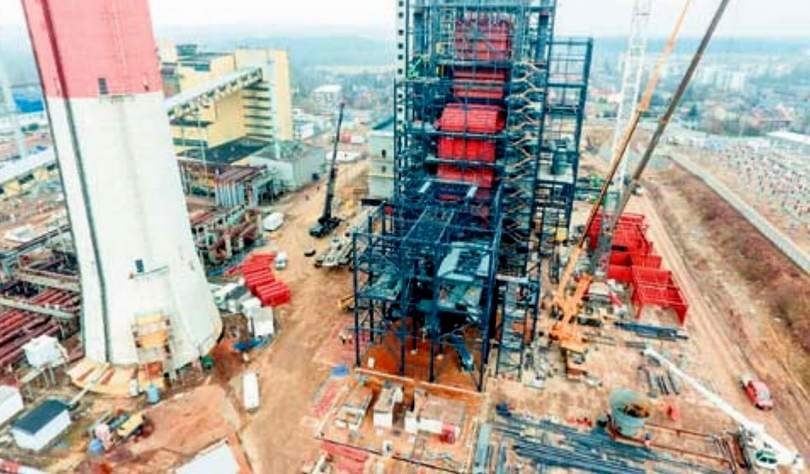

Budowa nowej elektrociepłowni Fortum w Zabrzu znalazła się właśnie na półmetku. Aktualnie firma prowadzi prace związane ze stworzeniem systemu podawania paliwa oraz instalacji oczyszczania spalin.

Równolegle w czeskim Pilźnie trwa produkcja nowoczesnego turbozespołu, który jest gotowy już w 80 procentach. Zgodnie z przyjętym harmonogramem nowa elektrociepłownia ma powstać do końca 2018 roku.

Jak dotychczas, w ramach budowy systemu podawania paliwa, firma wykonała 8-metrowy wykop pod stację rozładunku paliwa alternatywnego RDF i rozpoczęła roboty fundamentowe pod silos, w którym ten surowiec będzie przechowywany.
Równolegle prowadzone są prace przy fundamentach budynków systemu podawania węgla. Te dwa paliwa będą stanowiły podstawę produkcji energii w zakładzie Fortum.

W elektrociepłowni będzie mogła być również wykorzystywana biomasa, a także miks wszystkich trzech paliw.
– Cieszymy się, że prace na budowie naszej elektrociepłowni przebiegają sprawnie i przy zachowaniu najwyższych standardów bezpieczeństwa.
Osiągnięcie półmetka prac w tym momencie oznacza, że obiekt powinien zostać oddany do użytku w wyznaczonym czasie lub nawet nieco wcześniej niż planowaliśmy – mówi Piotr Górnik, dyrektor energetyki cieplnej Fortum w Polsce.

Na budowie rozpoczęły się również prace konstrukcyjno-montażowe dla systemu oczyszczania spalin, a także dostawy instalacji elektrycznych. Pierwszy z trzech planowanych transformatorów dotarł już na plac budowy i został zainstalowany w miejscu docelowym.
[perfectpullquote align=”full” cite=”” link=”” color=”” class=”” size=””]Dodatkowo kończą się prace związane z modernizacją istniejącego 200-metrowego komina, który będzie wykorzystywany na potrzeby nowej elektrociepłowni. [/perfectpullquote]

Fortum pracuje także nad konstrukcją stalową budynku maszynowni, a jeszcze w kwietniu rozpoczną się prace przy zamkniętym systemie chłodzenia.

Firma ukończyła również fundamenty pod turbozespół, który będzie odpowiadał za produkcję energii elektrycznej. Urządzenie powstaje w fabryce Doosan Skoda Power w Czechach i jest gotowe w 80 procentach. Dostawa głównych komponentów turbozespołu planowana jest jeszcze w tym roku.
Prace na budowie nowej elektrociepłowni Fortum mają się zakończyć do końca 2018 roku. Zakładane łączne koszty budowy wyniosą około 870 mln zł. Docelowo zakład będzie produkował ekologiczne ciepło sieciowe dla 70 tysięcy gospodarstw domowych w Zabrzu i Bytomiu. (hm)
